10 Fehler, die neue Modemarken vor der ersten Produktion vermeiden sollten

Der Aufbau einer neuen Modemarke beginnt meist mit einer kreativen Idee.

Sobald es jedoch in Richtung Produktion geht, verändert sich der Fokus.

Plötzlich entscheiden nicht mehr nur Design und Markenästhetik über den Erfolg eines Produkts, sondern auch technische Spezifikationen, Stoffauswahl, Mindestbestellmengen, Größenplanung, Musterfreigaben, Verpackung und Produktionszeit.

Genau an diesem Punkt entstehen viele der teuersten Fehler.

Die häufigsten Probleme bei neuen Modemarken entstehen selten, weil eine Kollektion gestalterisch nicht stark genug ist. Meist liegen sie daran, dass wichtige Produktionsentscheidungen zu spät getroffen, nicht ausreichend dokumentiert oder vor der Serienfertigung nicht vollständig geprüft wurden.

Eine erfolgreiche erste Produktion beginnt deshalb lange vor dem Zuschnitt.

Sie beginnt mit klaren technischen Unterlagen, realistischen Mengen, freigegebenen Mustern und einer Kollektion, die sowohl gestalterisch als auch wirtschaftlich sinnvoll aufgebaut ist.

Dieser Leitfaden zeigt zehn typische Fehler, die neue Modemarken vor ihrer ersten Serienproduktion vermeiden sollten.

Welche Fehler machen neue Modemarken vor der Produktion am häufigsten?

Die zehn häufigsten Fehler vor der ersten Bekleidungsproduktion sind:

  1. Produktion ohne klares Tech Pack
  2. Zu späte Stoffauswahl
  3. MOQ-Anforderungen werden ignoriert
  4. Zu viele Farben in der ersten Kollektion
  5. Zu viele Styles gleichzeitig
  6. Unrealistische Produktionszeitpläne
  7. Verzicht auf aussagekräftige Muster
  8. Designänderungen während der Serienproduktion
  9. Fehlerhafte Größen- und Gradierungsplanung
  10. Verpackungs-, Fracht- und Logistikkosten werden unterschätzt

Die meisten dieser Probleme lassen sich bereits während der Produktentwicklung vermeiden.

Das ist entscheidend, denn eine Korrektur vor Produktionsbeginn ist fast immer einfacher und kostengünstiger als nach Stoffbestellung, Zuschnitt oder Produktionsfreigabe.

1. Produktion ohne klares Tech Pack

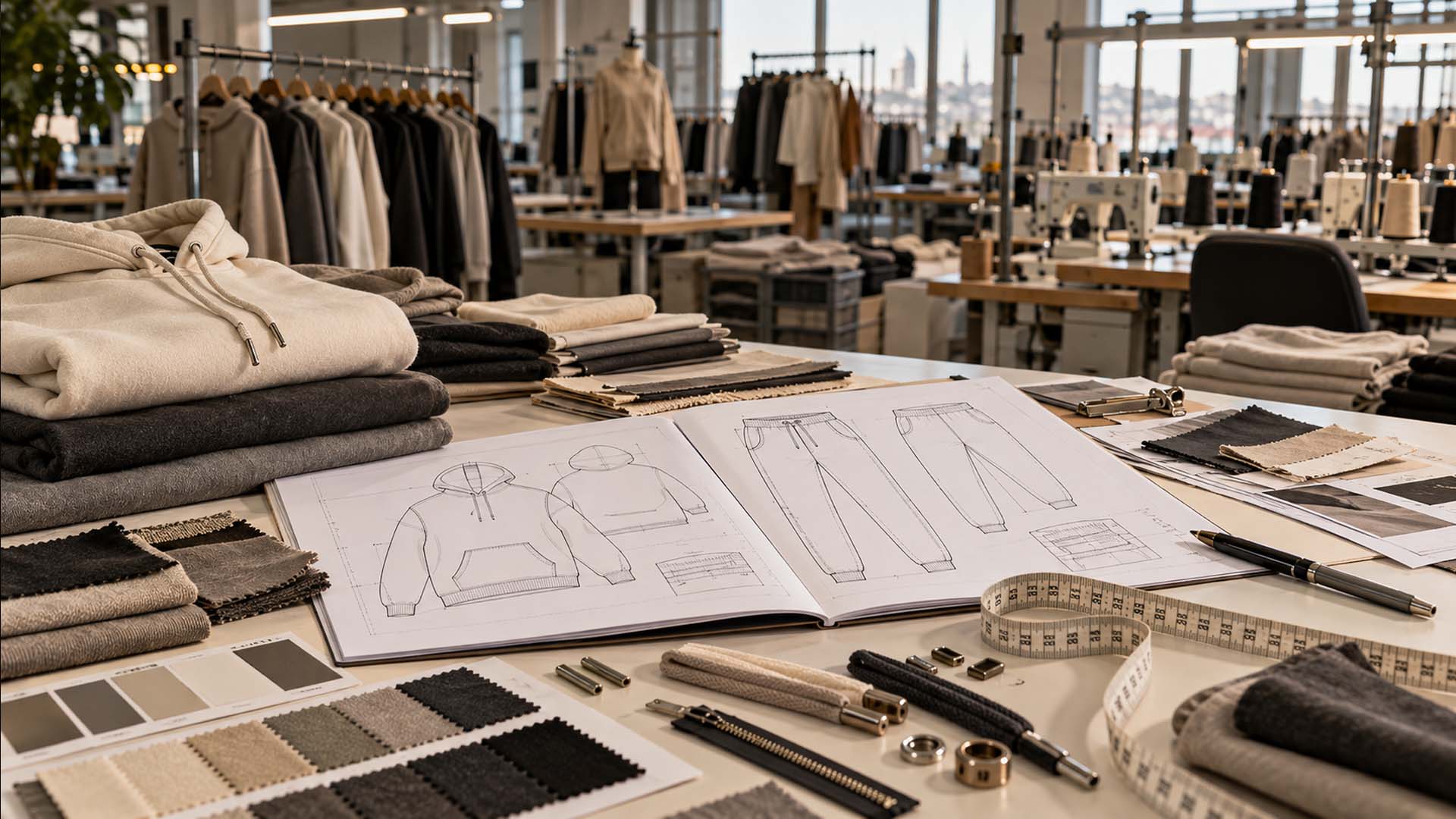

Technisches Datenblatt (Tech Pack) für Bekleidung mit Maßangaben, Stoffmustern und Produktionshinweisen auf einem Arbeitstisch für die Modeentwicklung
Ein präzises technisches Datenblatt minimiert Unsicherheiten und unterstützt Hersteller dabei, ein Design in ein einwandfreies Endprodukt umzusetzen.

Ein Hersteller sollte ein Produkt nicht anhand von Vermutungen produzieren müssen.

Einer der häufigsten Fehler junger Modemarken besteht darin, mit Skizzen, Moodboards oder Referenzbildern direkt in Richtung Produktion zu gehen.

Solche Unterlagen helfen bei der Kommunikation der Designidee, reichen für eine professionelle Serienfertigung jedoch in der Regel nicht aus.

Ein gutes Tech Pack für die Bekleidungsproduktion sollte dem Hersteller eindeutig vermitteln, wie das Kleidungsstück konstruiert und ausgeführt werden soll.

Je nach Produkt gehören dazu:

  • Technische Zeichnungen
  • Maßtabellen
  • Stoffzusammensetzung und Stoffgewicht
  • Farbangaben
  • Naht- und Verarbeitungsdetails
  • Druckposition und Druckgröße
  • Stickereispezifikationen
  • Labels und Zubehör
  • Konstruktionsdetails
  • Verpackungsvorgaben

Zwei Oversized-Hoodies können auf einem Referenzfoto nahezu identisch aussehen.

In der Produktion können sie sich jedoch deutlich unterscheiden, etwa bei:

  • Schulterbreite
  • Ärmellänge
  • Kapuzenkonstruktion
  • Bündchen
  • Stoffgewicht
  • Nahttechnik
  • Passform

Diese Details beeinflussen direkt das Endprodukt.

Warum ist das für die Produktion wichtig?

Wenn technische Informationen fehlen, muss die offene Entscheidung trotzdem getroffen werden.

Entweder fragt der Hersteller nach oder arbeitet mit einer sinnvollen Annahme.

Beides kann die Entwicklung verlangsamen.

Noch wichtiger: Jede Annahme erhöht das Risiko, dass das Muster nicht exakt den Vorstellungen der Marke entspricht.

Ein klar strukturiertes Tech Pack reduziert diese Unsicherheit.

Praxistipp

Ein Tech Pack muss nicht unnötig kompliziert sein.

Es muss jedoch vollständig genug sein, um alle produktionsrelevanten Fragen zu beantworten.

Alles, was Passform, Konstruktion, Optik oder Branding beeinflusst, sollte vor der Serienfreigabe klar definiert sein.

2. Stoffauswahl zu spät treffen

Der Stoff ist kein Detail, das erst am Ende der Produktentwicklung ausgewählt werden sollte.

Er ist ein zentraler Bestandteil des Produktdesigns.

Ein identischer Schnitt kann sich je nach Material völlig unterschiedlich verhalten.

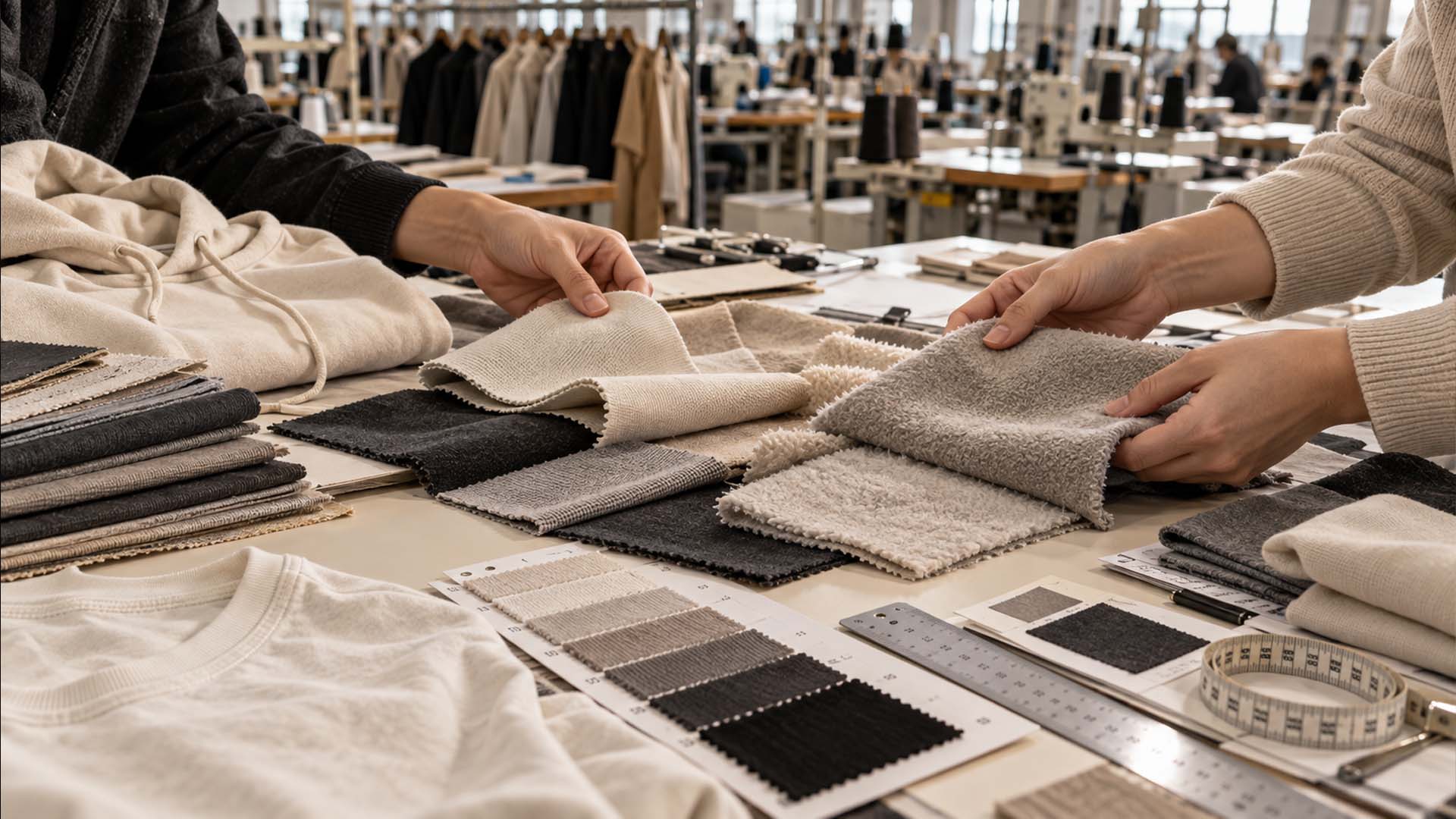

Stoffauswahl für die Bekleidungsproduktion: Vergleich von Mustern aus Jersey, French Terry und Fleece
Die Wahl des Stoffes beeinflusst Gewicht, Fall, Dehnbarkeit, Einlaufverhalten und das Erscheinungsbild des fertigen Kleidungsstücks.

Der Stoff beeinflusst unter anderem:

  • Fall
  • Struktur
  • Elastizität
  • Schrumpfung
  • Gewicht
  • Oberflächenbild
  • Tragekomfort
  • Druckergebnis
  • Stabilität bei Stickerei
  • Gesamtpassform

Ein Oversized-T-Shirt, das auf Basis eines dichten 280-GSM-Jerseys entwickelt wurde, kann mit einem deutlich leichteren Stoff völlig anders wirken.

Der Schnitt ist vielleicht technisch noch derselbe.

Das fertige Kleidungsstück jedoch nicht.

Was sollte vor der Musterentwicklung geklärt sein?

Je nach Produkt sollten Marken unter anderem folgende Punkte prüfen:

  • Fasermischung
  • Stoffkonstruktion
  • GSM
  • Elastizität und Rücksprung
  • Oberflächenstruktur
  • Schrumpfverhalten
  • verfügbare Farben
  • Färbeanforderungen
  • Ausrüstung
  • Mindestmenge des Stoffes

Die Prioritäten unterscheiden sich je nach Produkt.

Ein Hoodie, ein körpernahes Top, eine Performance-Jacke oder ein Overshirt haben unterschiedliche technische Anforderungen.

Stoff früh beschaffen

Eine frühe Stoffauswahl gibt dem Hersteller außerdem genügend Zeit, Alternativen zu prüfen, falls das ursprünglich gewünschte Material nicht verfügbar ist, die Zielkosten überschreitet oder die benötigte Menge nicht sinnvoll realisierbar ist.

Solche Fragen sollten in der Entwicklung gelöst werden und nicht kurz vor Produktionsbeginn.

Stoffbeschaffung für Modemarken

3. MOQ erst nach Abschluss der Kollektion prüfen

MOQ steht für Minimum Order Quantity, also Mindestbestellmenge.

Sie beschreibt die Mindestmenge, die ein Hersteller oder Lieferant unter bestimmten Produktionsbedingungen wirtschaftlich fertigen oder bereitstellen kann.

Ein häufiger Fehler besteht darin, zuerst eine komplette Kollektion zu entwickeln und erst danach nach der MOQ zu fragen.

In der Praxis sollte die Mindestmenge wesentlich früher berücksichtigt werden.

Sie beeinflusst:

  • Anzahl der Styles
  • Anzahl der Farben
  • Stoffvarianten
  • Prints
  • Stickereien
  • Stückzahl pro SKU

Ein Beispiel:

Eine neue Marke plant sechs Styles in jeweils fünf Farben.

Damit entstehen bereits 30 Style-Farb-Kombinationen, bevor die Größenverteilung berücksichtigt wird.

Wenn die Mindestmenge pro Style und Farbe gilt, kann das Gesamtvolumen sehr schnell deutlich höher werden als ursprünglich erwartet.

Nicht nur nach der MOQ fragen

Statt lediglich zu fragen:

„Wie hoch ist Ihre MOQ?“

sollten B2B-Kunden genauer klären:

  • Gilt die MOQ pro Style?
  • Pro Farbe?
  • Pro Stoff?
  • Pro Druckmotiv?
  • Pro Stickdesign?
  • Oder für den Gesamtauftrag?

Diese Unterschiede sind entscheidend für die Planung.

Bei Istanbul Factory werden Produktionsmengen bereits in einer frühen Projektphase besprochen, damit Marken einschätzen können, ob die geplante Kollektion unter realistischen Produktionsbedingungen umsetzbar ist.

Das Ziel sollte nicht nur darin bestehen, eine Mindestmenge zu erreichen.

Die Bestellstruktur muss auch wirtschaftlich zur Marke passen.

4. Zu viele Farben in der ersten Kollektion

Viele junge Marken gehen davon aus, dass mehr Farben automatisch mehr Auswahl und damit bessere Verkaufschancen bedeuten.

In der Produktion erhöht jede zusätzliche Farbe jedoch die Komplexität.

Eine weitere Farbe kann Auswirkungen haben auf:

  • Stoffbeschaffung
  • Färbung
  • Farbfreigabe
  • Muster
  • Zuschnitt
  • Lagerbestand
  • Produktfotografie
  • SKU-Management

Zusätzlich verteilt sich die Produktionsmenge auf mehr Varianten.

Angenommen, eine Marke produziert 600 Hoodies in sechs Farben.

Das ergibt 100 Stück pro Farbe.

Diese 100 Stück müssen anschließend noch auf mehrere Größen verteilt werden.

Der verfügbare Lagerbestand pro Farb-Größen-Kombination wird dadurch schnell sehr klein.

Gleichzeitig steigt das Kapital, das im Lager gebunden ist.

Farben gezielt auswählen

Eine erste Kollektion muss nicht jede denkbare Farbvariante abdecken.

Eine klar definierte Farbpalette ist häufig leichter zu produzieren, einfacher zu lagern und visuell stärker.

Statt zu fragen:

„Wie viele Farben können wir produzieren?“

ist diese Frage sinnvoller:

„Welche Farben sind wichtig genug, um dafür Lagerbestand aufzubauen?“

Gerade für Marken ohne historische Verkaufsdaten ist das eine wesentlich bessere Entscheidungsgrundlage.

5. Zu viele Styles gleichzeitig entwickeln

Das gleiche Problem gilt für die Anzahl der Produkte.

Viele neue Marken möchten mit der ersten Kollektion direkt ein möglichst großes Sortiment präsentieren.

Das erhöht jedoch die Komplexität erheblich.

Jeder zusätzliche Style kann bedeuten:

  • neues Schnittmuster
  • weiteres Muster
  • zusätzliche Fittings
  • weitere Stoffentscheidungen
  • zusätzliche Trims
  • weitere Größenabstufungen
  • zusätzlicher Qualitätsaufwand
  • mehr Lagerbestand

Eine kompaktere Kollektion lässt sich in der Regel besser entwickeln und kontrollieren.

Erste Kollektion planen ->

Eine Streetwear-Marke könnte ihre erste Kollektion beispielsweise auf vier Kernprodukte konzentrieren:

  • ein T-Shirt
  • ein Hoodie
  • ein Sweatshirt
  • eine Hose

Durch Farben, Stoffe und Grafiken kann trotzdem ein klarer Markencharakter entstehen.

Qualität vor Sortimentbreite

Die erste Produktion liefert außerdem wertvolle Daten.

Sie zeigt unter anderem:

  • welche Größen sich verkaufen
  • welche Farben funktionieren
  • welche Fits angenommen werden
  • welche Produkte Nachfrage erzeugen

Diese Informationen können anschließend für die zweite Produktion genutzt werden.

Das Sortiment auf Basis realer Verkaufsdaten zu erweitern ist in der Regel sinnvoller, als von Beginn an zu viele Varianten zu entwickeln.

6. Unrealistische Produktionszeit einplanen

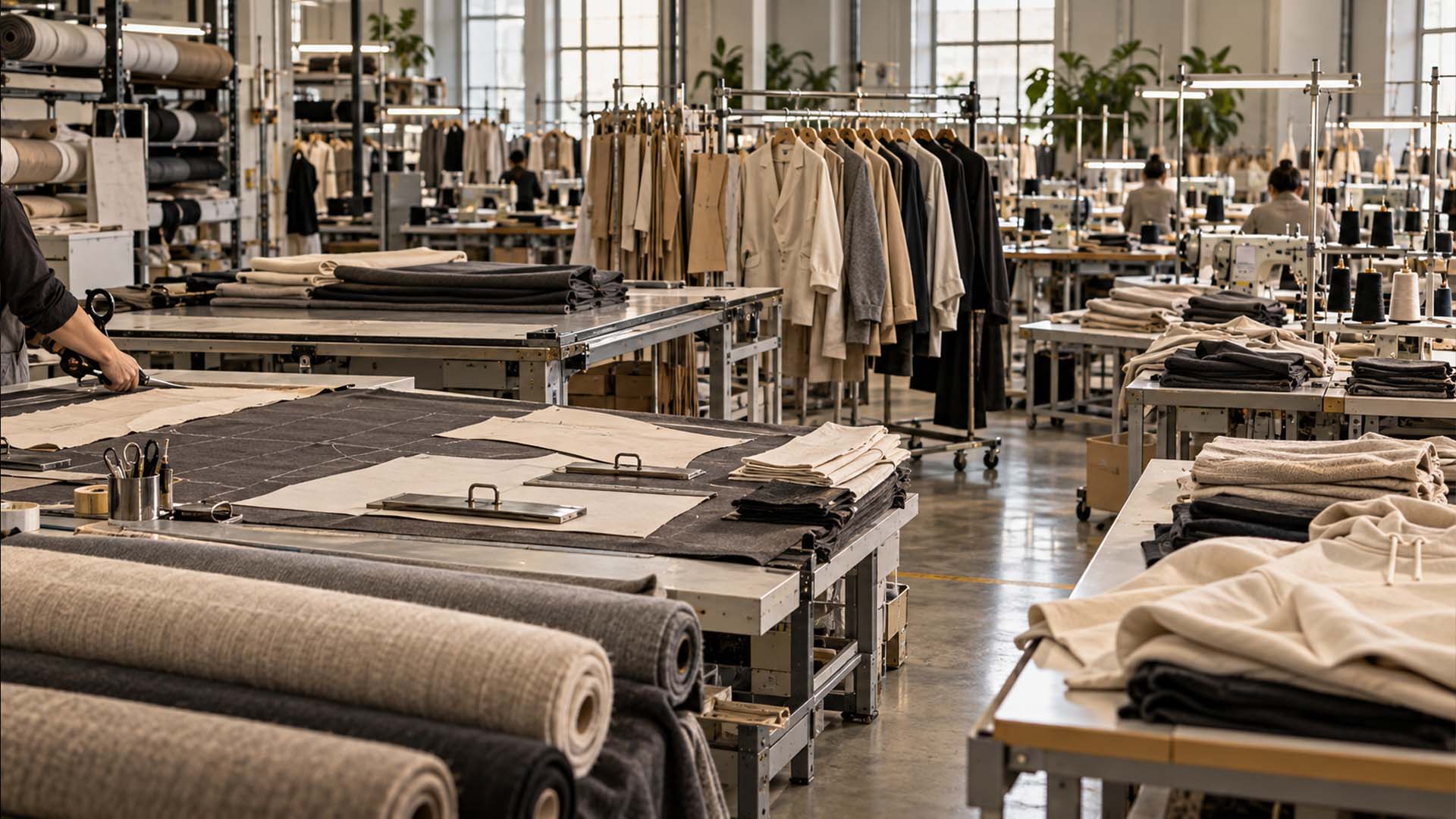

Arbeitsablauf in der Bekleidungsfertigung: Stoffvorbereitung, Zuschnitt, Nähen und fertige Kleidungsstücke in einer Fabrik
Die Serienfertigung ist nur ein Teil des Prozesses; Beschaffung, Mustererstellung, Freigaben, Produktion und Qualitätskontrolle erfordern ebenfalls Zeit.

Serienproduktion ist nur ein Teil des gesamten Herstellungsprozesses.

Bevor ein Produkt in die Fertigung geht, können mehrere Entwicklungs- und Freigabeschritte notwendig sein.

Ein typischer Ablauf kann beinhalten:

  1. Produktprüfung
  2. Stoffbeschaffung
  3. Schnittentwicklung
  4. Prototyp
  5. Passformprüfung
  6. Musterkorrektur
  7. Entwicklung von Druck oder Stickerei
  8. Bestellung von Stoffen und Zubehör
  9. Größensatz
  10. Produktionsfreigabe
  11. Zuschnitt
  12. Nähen
  13. Finishing
  14. Qualitätskontrolle
  15. Verpackung

Nicht jedes Produkt durchläuft exakt dieselben Schritte.

Dennoch unterschätzen neue Marken häufig, wie viele Entscheidungen vor Beginn der eigentlichen Serienfertigung notwendig sind.

Vom Launch-Termin rückwärts planen

Wenn eine Kollektion zu einem festen Termin verfügbar sein muss, sollte die Zeitplanung vom Verkaufsstart aus rückwärts erfolgen.

Berücksichtigt werden sollten:

  • Musterkorrekturen
  • Stoffverfügbarkeit
  • Farbfreigaben
  • Produktion von Trims
  • Serienfertigung
  • Qualitätskontrolle
  • Verpackung
  • Transport
  • Zollabwicklung

Eine Planung ohne Puffer ist anfällig.

Wenn bereits eine zusätzliche Musterrunde den gesamten Launch gefährdet, ist der Zeitplan zu knapp.

Serienproduktion von der Musterfreigabe bis zur Fertigung

7. Auf Muster verzichten, um Kosten zu sparen

Sampling verursacht Kosten, bevor die Marke Umsatz erzielt.

Deshalb versuchen manche Startups, die Anzahl der Muster möglichst stark zu reduzieren oder einzelne Freigaben zu überspringen.

Das kann später deutlich teurer werden.

Ein Muster ermöglicht es, das Produkt vor der Serienfertigung physisch zu prüfen.

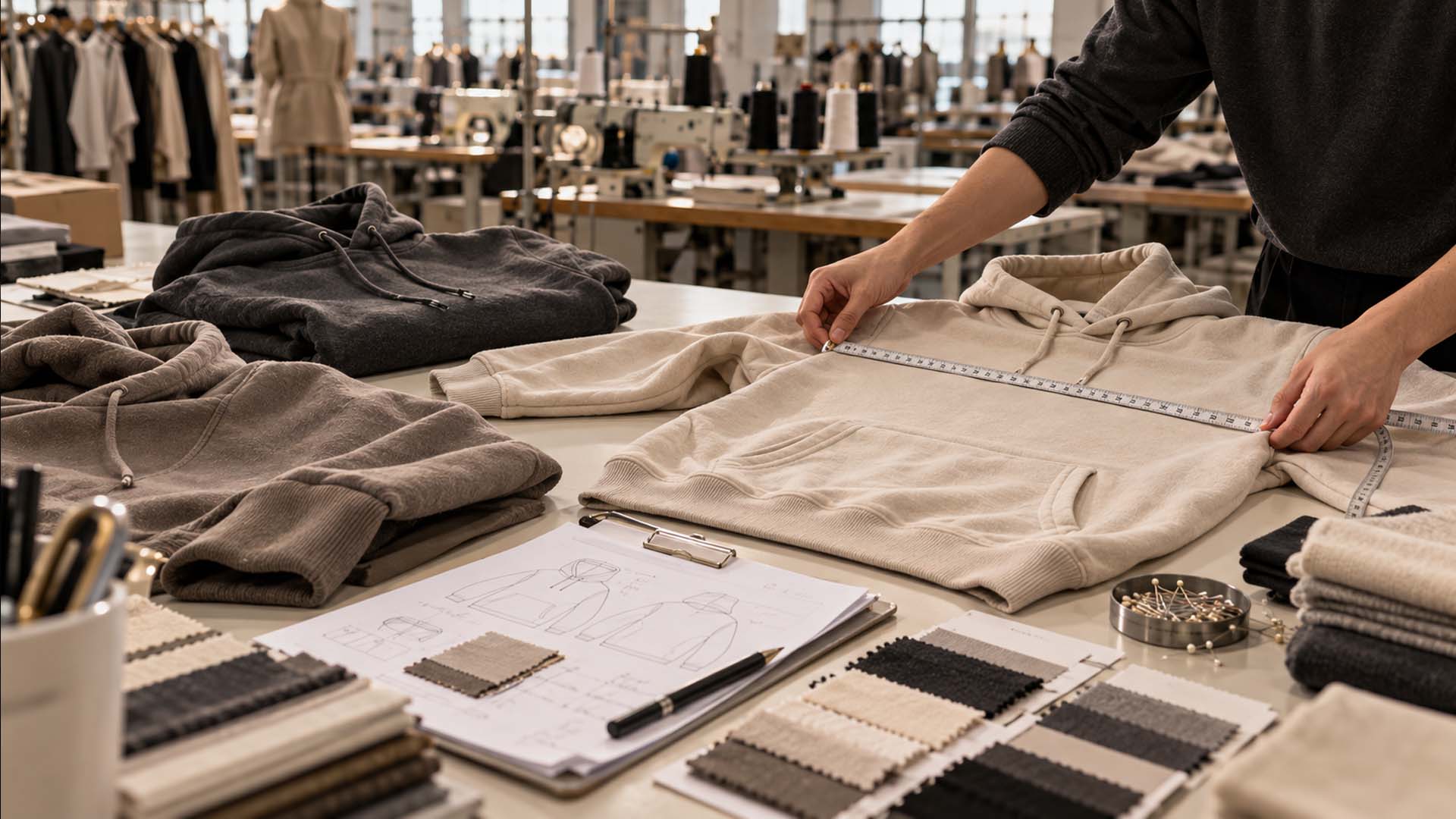

Vermessung und Überprüfung eines Bekleidungsmusters vor Beginn der Serienproduktion
Die Anfertigung von Mustern hilft Marken dabei, Probleme bei Passform, Maßen und Verarbeitung zu erkennen, bevor diese in der Serienproduktion auftreten.

Dabei können unter anderem kontrolliert werden:

  • Passform
  • Maße
  • Proportionen
  • Stoff
  • Verarbeitung
  • Nähte
  • Druck
  • Stickerei
  • Labels
  • Zubehör

Eine Abweichung von zwei Zentimetern wirkt in einer Tabelle zunächst gering.

Bei 1.000 produzierten Teilen bedeutet dieselbe Abweichung jedoch 1.000 fehlerhafte Produkte.

Sampling ist Risikokontrolle

Der Zweck eines Musters besteht nicht darin, ein perfektes Präsentationsstück zu erhalten.

Es soll Probleme sichtbar machen, solange sie noch relativ einfach zu korrigieren sind.

Muster sollten deshalb kritisch geprüft werden.

Nicht nur:

„Sieht das gut aus?“

sondern:

„Was muss vor der Serienfreigabe noch korrigiert werden?“

Physische Freigabe bleibt wichtig

Fotos und Videos sind im internationalen B2B-Geschäft sehr hilfreich.

Sie beschleunigen Abstimmungen und ermöglichen Remote-Reviews.

Bestimmte Eigenschaften lassen sich jedoch über einen Bildschirm nur eingeschränkt beurteilen.

Dazu gehören:

  • Griff
  • Stoffgewicht
  • Elastizität
  • Fall
  • Tragekomfort
  • tatsächliche Passform

Wenn möglich, sollte die finale Freigabe deshalb auch auf einem physischen Muster basieren.

8. Designs während der Serienproduktion ändern

Die Entwicklungsphase ist für Änderungen vorgesehen.

Die Serienproduktion sollte erst beginnen, wenn die wichtigsten Entscheidungen abgeschlossen sind.

Späte Änderungen bei:

  • Maßen
  • Stoff
  • Druckposition
  • Stickerei
  • Labels
  • Farben
  • Taschen
  • Trims
  • Konstruktion

können die Produktion erheblich stören.

Je nach Produktionsstand können daraus entstehen:

  • neue Schnittmuster
  • zusätzliche Muster
  • Materialersatz
  • erneuter Zuschnitt
  • Nacharbeit
  • zusätzliche Arbeitskosten
  • Verschiebung des Produktionsplans

Mit einer klaren Freigabestruktur arbeiten

Ein sinnvoller Ablauf lautet:

Entwickeln → Mustern → Korrigieren → Freigeben → Produzieren

Nach der finalen Muster- und Spezifikationsfreigabe sollten diese Unterlagen als verbindliche Referenz für die Serienfertigung dienen.

Je weniger offene Punkte die Produktionslinie erreichen, desto kontrollierbarer wird der gesamte Prozess.

9. Größenplanung und Gradierung unterschätzen

Die Größenverteilung wird bei der ersten Kollektion häufig zu spät behandelt.

1.000 produzierte Teile bedeuten nicht automatisch, dass XS, S, M, L und XL gleichmäßig verteilt werden sollten.

Die richtige Größenkurve hängt unter anderem ab von:

  • Zielgruppe
  • Produktart
  • Passform
  • Absatzmarkt
  • Vertriebskanal
  • vorhandenen Verkaufsdaten

Ein Unisex-Oversized-Hoodie benötigt möglicherweise eine völlig andere Größenverteilung als ein körpernahes Damenoberteil.

Gradierung ist mehr als Größen hochskalieren

Schnittentwicklung und Größengradierung in der Bekleidungsproduktion

Gradierung bedeutet, weitere Größen aus einem freigegebenen Basisschnitt zu entwickeln.

Dabei wird nicht jede Messung einfach proportional erhöht.

Einzelne Bereiche des Kleidungsstücks müssen unterschiedlich angepasst werden, damit die beabsichtigte Passform über alle Größen hinweg erhalten bleibt.

Fehlerhafte Gradierung kann beispielsweise dazu führen, dass:

  • Ärmel überproportional lang werden
  • Halsausschnitte zu groß werden
  • Schulterbreiten unpassend wachsen
  • die Gesamtlänge zu stark zunimmt

Ein guter Basisschnitt garantiert daher noch keine gute Größenserie.

Wenn noch keine Verkaufsdaten vorhanden sind

Bei einer neuen Marke fehlen diese Daten naturgemäß.

Dann sollte die Größenverteilung auf Zielgruppe, Produkttyp, Passform und plausiblen Marktannahmen beruhen.

Nach dem ersten Launch können reale Verkaufszahlen genutzt werden, um zukünftige Bestellungen besser zu planen.

10. Verpackungs-, Fracht- und Logistikkosten vergessen

Der Produktionspreis eines Kleidungsstücks ist nicht identisch mit den tatsächlichen Kosten bis zur Einlagerung.

Für B2B-Einkäufer und Marken ist dieser Unterschied besonders wichtig, da er direkten Einfluss auf Kalkulation und Marge hat.

Inspektion, Falten und Verpacken fertiger Kleidungsstücke für den Versand in einer Bekleidungsfabrik
Verpackung, Etikettierung, Fracht und Logistik sollten bei der Berechnung der tatsächlichen Gesamtkosten (Landed Costs) einer Bekleidungskollektion berücksichtigt werden.

Zusätzliche Kosten können entstehen durch:

  • gewebte Labels
  • Pflegeetiketten
  • Hangtags
  • Barcode-Aufkleber
  • Polybags
  • Seidenpapier
  • Produktboxen
  • Umkartons
  • Fracht
  • Zollabfertigung
  • Einfuhrabgaben
  • Lagerung
  • Fulfillment

Besonders Premium-Verpackungen können stärker ins Gewicht fallen als zunächst erwartet.

Bedruckte Kartons, individuelles Papier, Sticker und weitere Branding-Elemente können sinnvoll sein.

Sie sollten jedoch frühzeitig kalkuliert werden.

Mit Landed Cost rechnen

Ein wichtiger B2B-Begriff ist der Landed Cost.

Wenn ein T-Shirt beispielsweise 10 Euro in der Produktion kostet, aber zusätzlich 3 Euro für Verpackung, Transport, Import und Handling anfallen, sollte die Marge nicht auf Basis von 10 Euro kalkuliert werden.

Der wirtschaftlich relevante Produktpreis liegt näher bei 13 Euro.

Bei mehreren hundert oder tausend Stück wirkt sich dieser Unterschied deutlich auf Einkauf, Preisstrategie und Marge aus.

Kosten der Bekleidungsproduktion: 10 Preisfaktoren

Woran erkennt man, ob eine Kollektion produktionsbereit ist?

Vor der Freigabe für die Serienproduktion sollte eine Modemarke fünf Fragen eindeutig beantworten können.

1. Produkt

Ist das finale Design vollständig freigegeben?

2. Material

Ist der tatsächliche Produktionsstoff bestätigt?

3. Passform

Wurden Maße, Fit und Gradierung geprüft?

4. Menge

Passen Styles, Farben und Stückzahlen zur MOQ-Struktur des Herstellers?

5. Budget

Sind Produktion, Verpackung, Fracht und Logistik vollständig kalkuliert?

Wenn einer dieser Punkte noch offen ist, befindet sich das Projekt wahrscheinlich noch in der Entwicklungsphase.

Das ist kein Problem.

Problematisch wird es erst, wenn ein noch nicht abgeschlossenes Produkt wie ein produktionsreifes Produkt behandelt wird.

Ziel ist deshalb nicht, möglichst schnell in die Fertigung zu kommen.

Ziel ist, mit möglichst wenigen offenen Fragen in die Fertigung zu gehen.

Warum deutsche Modemarken in der Türkei produzieren lassen

Die Türkei verfügt über eine etablierte Textil- und Bekleidungsindustrie und liegt geografisch deutlich näher an Deutschland und anderen europäischen Märkten als viele asiatische Produktionsstandorte.

Textilproduktion in der Türkei: Ein vollständiger Guide für Modemarken

Insbesondere Istanbul bietet Zugang zu einem breiten Netzwerk an Fertigungskompetenzen, darunter:

  • Stoffbeschaffung
  • Strickerei
  • Färberei
  • Druck
  • Stickerei
  • Schnittentwicklung
  • Sampling
  • Bekleidungsproduktion
  • Finishing
  • Qualitätskontrolle

Für deutsche und europäische Marken kann die geografische Nähe praktische Vorteile bieten.

Dazu gehören kürzere Wege für Muster, einfachere Produktionsbesuche und häufig eine direktere Abstimmung innerhalb der Lieferkette.

Gerade bei Kollektionen mit mehreren Entwicklungsrunden kann dieser Faktor relevant sein.

Die Nähe allein garantiert jedoch keine gute Produktion.

Entscheidend bleiben:

  • klare Spezifikationen
  • realistische Planung
  • korrekt freigegebene Muster
  • definierte Qualitätsanforderungen
  • verlässliche Kommunikation

Erste Kollektion mit Istanbul Factory produzieren

Die erste Serienproduktion ist anspruchsvoller als ein späterer Nachauftrag.

Bei der ersten Order werden gleichzeitig Produkt, Passform, Materialien, Produktionsablauf und Zusammenarbeit getestet.

Eine strukturierte Vorbereitung reduziert dabei unnötige Risiken.

Istanbul Factory arbeitet mit Startups, Streetwear-Marken, Premium-Labels und etablierten Unternehmen zusammen, die einen Bekleidungshersteller in Istanbul suchen.

Je nach Projekt können Leistungen unter anderem umfassen:

  • Stoffbeschaffung
  • Garment Sampling
  • Schnitt- und Produktentwicklung
  • Private-Label-Produktion
  • individuelle Bekleidungsproduktion
  • Druck
  • Stickerei
  • Qualitätskontrolle
  • Serienfertigung
  • nachhaltigere Textiloptionen

Unser Ansatz besteht darin, wichtige Produktionsfragen möglichst früh zu klären – bevor daraus Probleme während der Fertigung entstehen.

Wenn Sie eine neue Kollektion vorbereiten, können Sie Istanbul Factory Ihre Produktinformationen, Tech Packs oder Referenzunterlagen zusenden.

Auf dieser Basis lässt sich prüfen:

  • welche Teile bereits produktionsreif sind
  • welche Punkte noch entwickelt werden müssen
  • welche Entscheidungen vor der Serienfertigung geklärt werden sollten

Eine saubere Vorbereitung spart in der Regel mehr Zeit als eine zu frühe Produktionsfreigabe.


Häufig gestellte Fragen

Was ist der größte Fehler bei der ersten Bekleidungsproduktion?

Einer der größten Fehler besteht darin, die Serienproduktion freizugeben, bevor das Produkt technisch abgeschlossen ist. Stoff, Maße, Gradierung, Trims, Labels und Muster sollten vor Produktionsbeginn bestätigt sein.

Was sollte eine Modemarke vor Produktionsbeginn vorbereiten?

Eine Marke sollte technische Spezifikationen, ein vollständiges Tech Pack, bestätigte Stoffe, finale Maße, Gradierung, freigegebene Muster, Mengenplanung, Branding, Verpackungsvorgaben und einen realistischen Zeitplan vorbereiten.

Braucht man ein Tech Pack, bevor man einen Bekleidungshersteller kontaktiert?

Ein Hersteller kann bereits während der Entwicklungsphase kontaktiert werden. Für eine präzise Musterentwicklung, Kalkulation und Serienfertigung ist ein klar strukturiertes Tech Pack jedoch sehr hilfreich.

Wie viele Styles sollte eine neue Modemarke zum Start produzieren?

Es gibt keine allgemeingültige Zahl. Eine kleinere, gut entwickelte Kollektion reduziert jedoch Musterkosten, Lagerkomplexität und Produktionsrisiken.

Sollte eine neue Marke viele Farben anbieten?

Für die erste Produktion ist eine konzentrierte Farbpalette häufig sinnvoller. Jede zusätzliche Farbe erhöht SKU-Anzahl, Beschaffungsaufwand und Lagerbestand.

Warum sind Muster vor der Serienproduktion wichtig?

Muster ermöglichen die Prüfung von Passform, Maßen, Stoff, Verarbeitung, Nähten, Trims, Druck und Stickerei, bevor die komplette Menge produziert wird.

Wann sollte der Stoff ausgewählt werden?

Die Stoffauswahl sollte früh in der Produktentwicklung erfolgen, da Gewicht, Zusammensetzung, Elastizität, Fall und Schrumpfung die Passform und das Erscheinungsbild des fertigen Kleidungsstücks beeinflussen.

Was bedeutet MOQ in der Bekleidungsproduktion?

MOQ steht für Minimum Order Quantity beziehungsweise Mindestbestellmenge. Sie beschreibt die Mindestmenge, die ein Hersteller oder Lieferant für eine bestimmte Produktionskonfiguration bereitstellt.

Was bedeutet Landed Cost in der Bekleidungsproduktion?

Landed Cost bezeichnet die Gesamtkosten eines Produkts bis zur Einlagerung. Dazu können Produktion, Verpackung, Transport, Zoll, Einfuhrabgaben und weitere Handlingkosten gehören.

Kann ein Design nach Beginn der Serienproduktion noch geändert werden?

Änderungen können je nach Produktionsstand möglich sein, verursachen aber häufig zusätzliche Kosten, Verzögerungen oder Materialverluste. Wesentliche Produktdetails sollten deshalb vor Zuschnitt und Serienfertigung freigegeben werden.

Leave a comment


Ein Produktionspartner, auf den Sie sich verlassen können
